成功上車後,除了著手處理按揭,相信不少人都會花錢裝修下新居,輕則稍為修葺破舊地方,或重新訂造傢私,大則整間屋「全爆」,這時最擔心,莫過於真金白銀付了費用,卻貨不對辦,甚至師傅走路「爛尾」,換來一肚氣。最近更有裝修界KOL在網上展開罵戰,成為城中熱話。今回小編就和大家逐點拆解報價單常被遺漏的項目,針對「爛尾」解構裝修合約,在找到良心師傅之前,先裝備好自己!

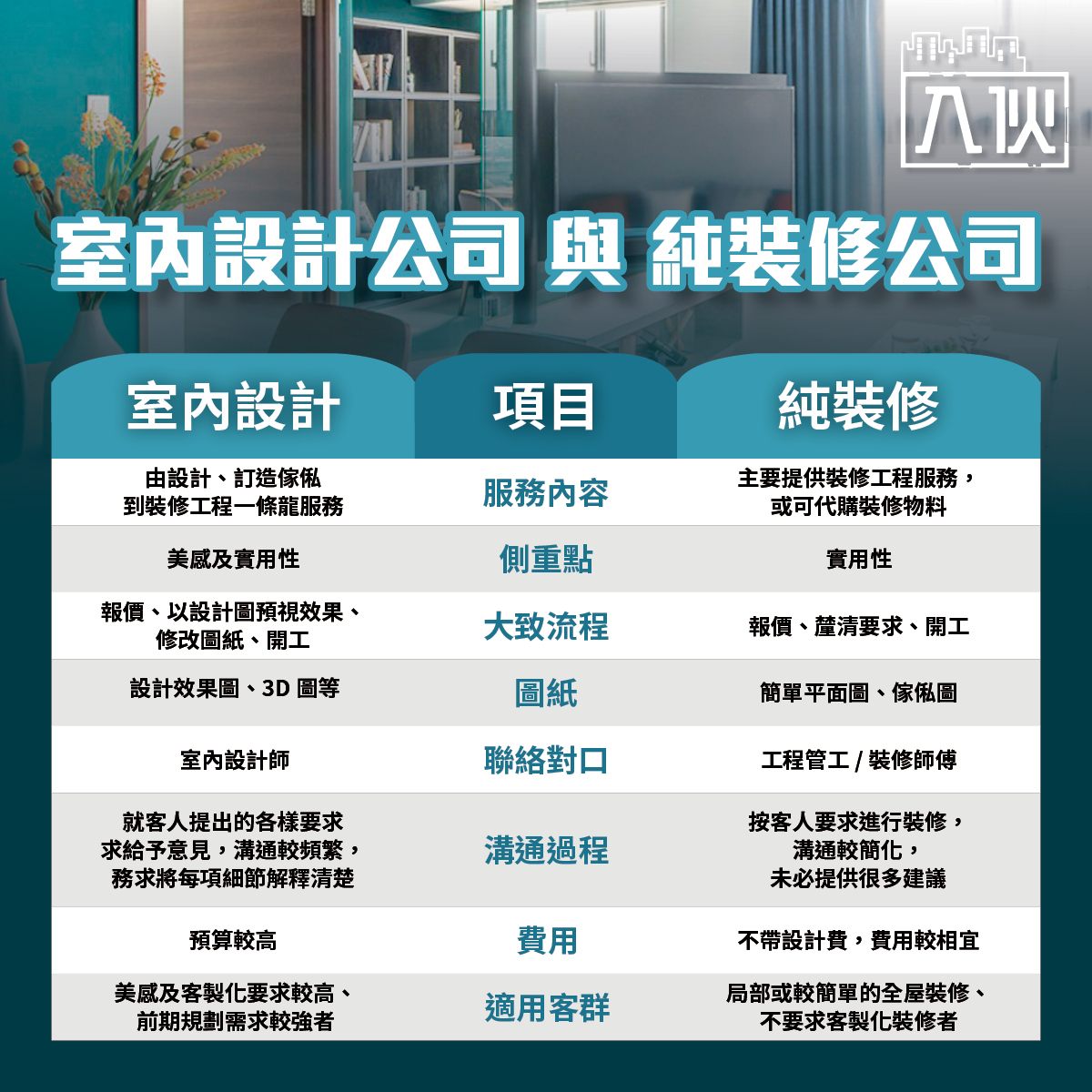

設計公司重美感及建議
現時市面上提供家居裝修服務的公司大致分為兩大類型,一種是室內設計公司,由設計、提供效果圖、訂造傢俬到裝修等,提供一條龍式服務;另一種則是純粹的工程裝修公司,由於不提供設計服務,收費會相對廉宜。既然價錢上有落差,兩者具體的重點區別在哪裡呢?
Design L Studio設計總監Jacky Lam表示,室內設計師會為單位提供專業的設計意見,並著重單位整體的美觀程度,與裝修師傅不一樣的就是,會在實用性以外注入美學元素。同時,室內設計公司的項目管理較為透明,會根據客人的要求提供清晰的建議和可行方案,並把屋主日後生活便利的問題一併考慮。
Jacky續指,室內設計師一般都十分樂意將想法告知客人,令雙方的溝通變得豐富及透明化。以浴室的企缸為例,設計師會清楚告知把企缸升高的具體計劃,包括升高的高度、所用的物料,以及解釋背後原因等,讓屋主能理解整個設計意念及相關細節。而設計背後目的乃建基於設計師的經驗及專業知識,譬如考慮企缸、洗面盆使用時是否舒適、方便等。

報價單關注項目
全屋裝修涉及的項目瑣碎繁多,當報價單羅列得愈詳盡仔細,做出來的效果就愈容易令人滿意。因此,多花點心神查究報價單,總有好處。以下是部分在裝修報價單發現的常見問題,不妨多加留意。

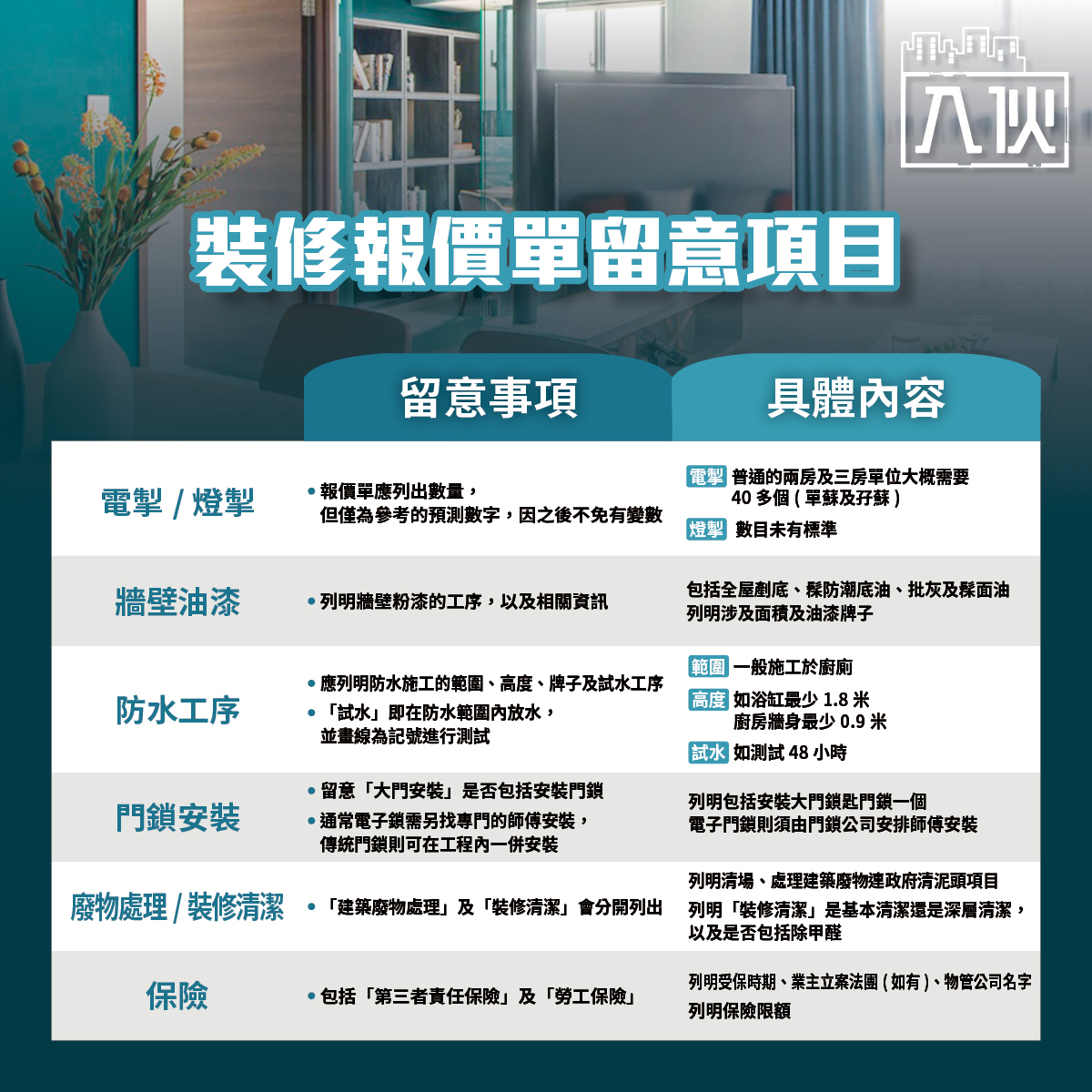

1:電掣/燈掣數目
Jacky指,電掣或燈掣的數目會在報價單列出,但僅僅是一個預計數字,亦會在圖則中顯示出來,惟可能跟最終的電掣數目會有出入。原因是裝修過程中不免有增加電掣的需求,例如決定廚房佈局後,屋主發現需要購置焗爐,而原本廚房電掣的電流強度僅為13A,焗爐的電流需求則是20A,變相便要在廚房增設20A的電掣。
一般來說,普通的兩至三房單位大概需要40多個電掣,當中包括「單蘇(單個插位)」及「孖蘇(兩個插位)」,每十個電掣價錢相差約1萬元。至於燈掣方面,由於燈位供電須通過天花接駁,行內對燈位數目有分歧,有些公司把天花燈掣只計一個、有些就計作兩個,所以全屋燈掣的數目並沒有一致的定論。

2:防水及試水
為確保廚房和浴室沒有漏水問題,防水工序十分重要。雖然屋宇署現時對住宅單位的防水措施沒有規管,但按一般行內標準而言,防水施工範圍包括廚房及廁所的地台及牆身,至於有效的防水高度,如淋浴間最少有1.8米高、廚房牆身最少有0.9米高等。報價單宜清晰列明防水層的高度。
他又提醒,防水工序完成後,應備有試水程序,以防止將來發生漏水情況。試水的具體做法是,在已做防水層的地方(如企缸)放水,並在水平面畫線記下水位,等候若干小時後查看水位有否改變。坊間其他設計或裝修公司的試水時間或有增減,例如24小時、48小時。
3:牆壁油漆
牆壁粉漆看起來簡單,實則涉及多個工序,包括剷底、髹防潮底油、批灰、用砂紙打磨及髹面油等。通常髹油涉及最底一層,面層則會上油三次,共計最少四層髹油工序。而上述各個細項、以及油漆所用的牌子,都應在報價單清楚顯示,以防爭拗。
有關以往發生的爭拗,例如牆壁剷底,有些客人要求師傅剷得乾淨、徹底,但Jacky解釋,不少情況是陳年舊灰已緊貼牆身,很難完全清走,其實剷底未必一定要剷至見到石屎,反而跳過剷走頑固舊灰的步驟,可以節省一些時間。另外,如果有訂造貼牆傢俬,Jacky認為傢俬背面的牆壁可不需髹油,因為日常都不會見到那片傢俬後的牆身,同樣跳過在這些牆身髹油,可省回時間成本。

4:門鎖安裝
雖然作為家居安全的第一道防線,但大門安裝是否包括門鎖的裝置,卻是在報價單中比較常見被遺漏的項目。現時坊間的大門門鎖分為傳統鎖匙門鎖及智能電子門鎖兩種。若選擇的是鎖匙門鎖,其安裝方法比較簡單,一般可以一併包括在裝修工程之內,屋主可留意報價單上有否列明。
不過,假如想裝置的是電子門鎖,由於其安裝工序較為繁複,當中有些品牌更加需要專門的儀器方能進行安裝,所以最好還是請電子門鎖品牌的師傅,負責自家門鎖的安裝比較理想、穩妥。
5:廢物處理/裝修清潔
裝修完成後,會留下不少建築物料和裝修污漬需要處理,才能迎接真正簇新、整潔和亮麗的新居。「建築廢物處理」及「裝修清潔」是兩個獨立項目,會於報價表中分別列出。其中,「裝修清潔」通常備有兩種服務,一種是只是抹淨較表面地方的「基本清潔」,未必包括除甲醛;另一種則是大規模的「專業清潔」,人手會較多、清潔也較深層,並且包含除甲醛服務。
值得一提,「裝修清潔」是一項專業服務,包括清除英泥、油漆、膠水等等大量難以處理的污漬,若屋主獨自一人處理,花費時間會較長。不過,未必每間裝修公司都有提供裝修清潔服務,如果不想自行處理這些事務,可在報價階段,多比較及留意不同的裝修套餐有否包括此項服務。
6:保險
裝修工程動輒時長數個月,又涉及聘用師傅及大量裝修工序,怎能缺少保險一環?裝修報價單必須包含「第三者責任保險」及「勞工保險」兩個保險項目,前者保障一旦裝修工程危及他人,而有賠償;後者則保障在單位內進行工程的裝修師傅。
他又提醒,家居裝修是一個不確定的時期,所以保險項目中也一定要列明工期及受保時間。此外,不同單位也須按個別物管公司的要求,以及戶外搭棚情況訂定保險細則,以確保受保範圍。

合約條款:如何防止爛尾?

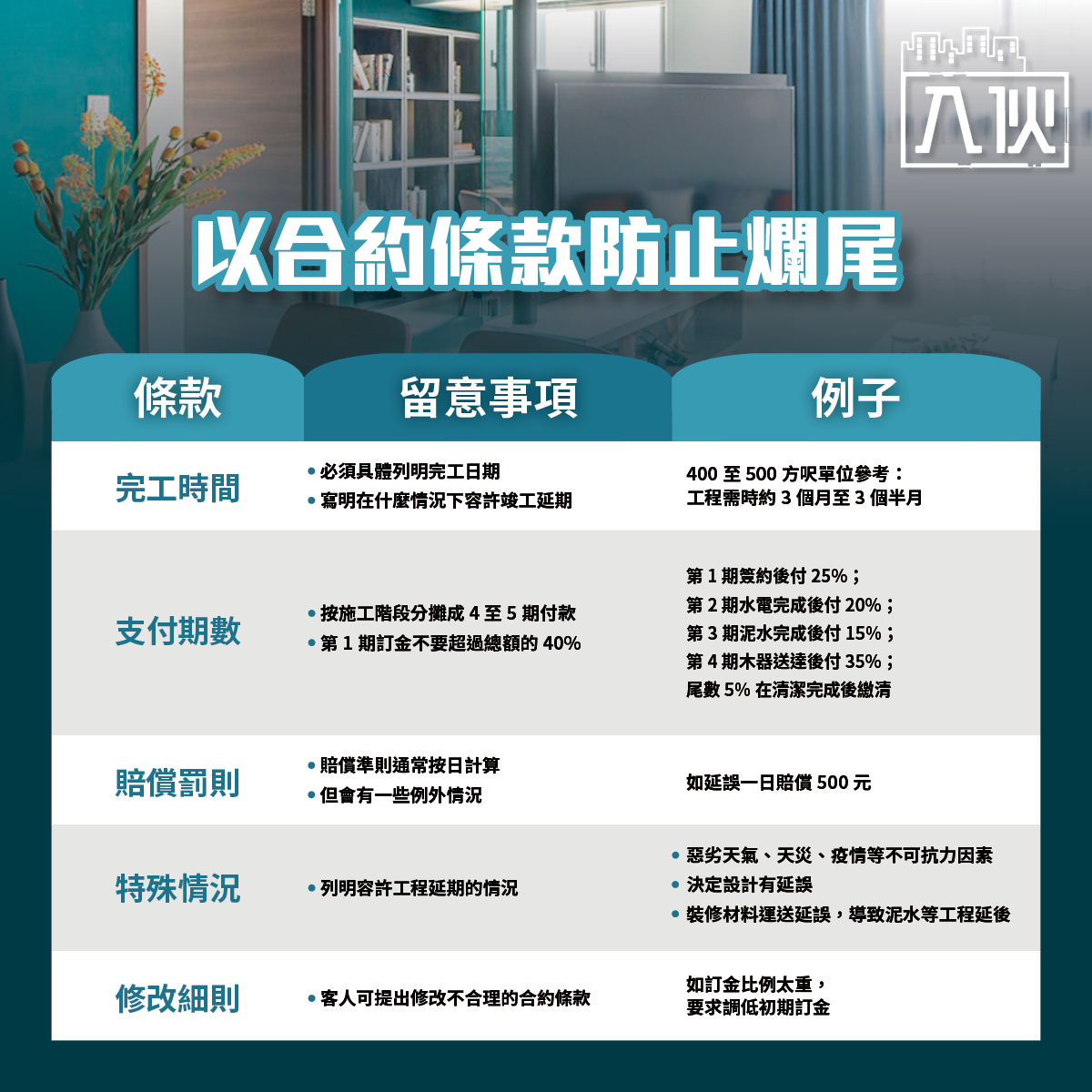

1:工程時間
在工程合約中,必須具體列明完工日期,以及寫明在什麼情況下容許竣工延期,例如是八號風球、黑色暴雨等惡劣天氣。Jacky謂,一般來說,一個約400至500方呎的單位,裝修工程需時三至三個半月,當中訂造傢俬需時約三星期。
提起工程爛尾,相信是最叫業主膽戰心驚的東西。Jacky特別提醒,其實工程會否爛尾,從觀察施工進度可以略知一二。在開工頭一個月,合理進度是已經完成清拆程序、牆壁剷底及水電工程;到第二個月,則需開展泥水施工、揀定磚料、討論傢俬圖的工作。如果工程未能趕及上述進度,業主就必須與對方溝通清楚,了解當中原因。
2:費用支付期數
裝修費用金額以十萬元起計,行內的慣例已是按照不同的施工階段,分開不同期數支付訂金和尾數,這樣有助減輕客人的心理壓力及預防爛尾情況。根據消委會的建議,付款最好分成四期,而第一期的訂金不宜超過總額的40%,尾數則建議訂在10%。
3:賠償罰則
工程按時完成對業主亦是十分重要,而在合約中加入賠償罰則,有助推動進度及確保工程依期完結。賠償準則可以按日計算,例如是延誤一日賠償500元。當然,賠償細則通常會列明一些例外情況,包括決定設計有延誤、材料運送延誤及疫情因素等。
裝修也分旺淡季?
除了依合約監管施工進度,適當地避開某些特殊季節亦有助確保完工日期。在家居裝修行內,也有所謂「旺季」、「淡季」之分。每年7月到翌年2月可說是裝修旺季,餘下3月至6月則屬淡季。不過重要的是,千萬不要在農曆新年之前開始裝修,因為內地工廠會在新年放長假,大部分工廠都會暫時關閉,選擇在這段時間開工很可能會出現空白期,拖長完工時間。

編輯推薦
入伙EP86丨150萬靚裝46年港島區舊樓 重新佈局打造三代同堂之家
入伙EP85丨換樓客出動!將軍澳多大單位 海景四房特色戶叫價1680萬值唔值?
入伙EP84丨75萬裝修日式侘寂風 客廳天花打造貓貓樂園 一招令走廊變特色空間
入伙EP83丨藍田康逸苑大翻新 20萬打造輕法式風格 囡囡房變身海洋天地
入伙EP82丨荔枝角「旋轉型」奇則開箱 設計師一招活用客廳17呎巨型窗台
入伙EP81丨拆解41校網 4500萬九龍塘靚裝豪宅 連工人房梗廚專才最愛?
